การก่อ Air Block
การผสมปูนก่อ
หมายเหตุ : ปูนก่อที่เริ่มจับตัวแข็ง ห้ามนำมาให้ก่อโดยเด็ดขาด และก่อหนาประมาณ 2-3 มม.

การก่อบล็อกชั้นแรก

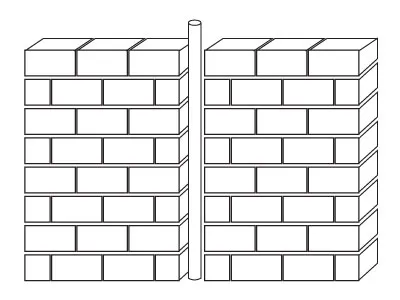

การจัดเรียงบล็อกก่อ
ข้อควรระวัง : การก่อจะต้องใส่ปูนก่อให้เต็ม ปราศจากโพรงหรือรู
การก่อชนเสา ศศล. หรือเสาเหล็ก
ก่อบล็อกชนคานหรือท้องพื้น

ก่อบล็อกชนท้องพื้น หรือท้องคานทั่วไป เว้นช่องว่างส่วนบน 2-3 ซม.
การติดตั้งอุปกรณ์
2. การฝังท่อร้อยสายไฟ และท่อประปา

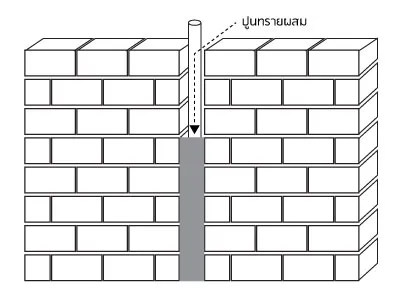

1) กรณีที่ก่อผนังบล็อกไว้ก่อน ให้ใช้เครื่องมือขูดทำร่อง หรือใช้เครื่องตัดไฟฟ้า ตัดเป็น แนวลึก แล้วใช้สกัด สกัดผนังออกเป็นร่องลึกเพื่อฝังท่อร้อยสายไผ หรือท่อน้ำประปา (จะทำได้ง่ายกว่าผนังอิฐมอญ และคอนกรีตบล็อก) ความลึกของร่องไม่ควรเกิน 1 ใน 3 ของความหนาก้อนบล็อก เมื่อติดตั้งท่อน้ำ หรือท่อร้อยสายไฟเสร็จแล้วปิดทับด้วยปูนทราย
2) กรณีที่ติดตั้งท่อร้อยสายไฟ หรือท่อประปาไว้ก่อนก่อบล็อก ให้ดำเนินการก่อบล็อก แล้วเว้นช่อง สำหรับท่อนั้น ๆ แล้วเทปูนทรายปิดหุ้มแนวท่อนั้น

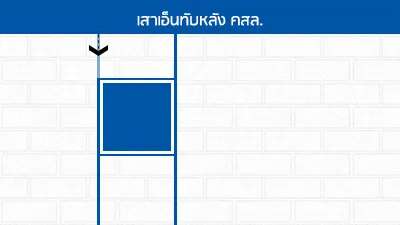

การติดตั้งเสาเอ็นและทับหลัง คสล.
| ความสูง(เมตร) | ความยาวสูงสุดของผนังโดยไม่ต้องมีเสาเอ็น (เมตร) ก. | |||||
|---|---|---|---|---|---|---|
| ความหนาของก้อนบล็อก (ซม.) | ||||||
| 7.5 | 10 | 12.5 | 15 | 17.5 | 20 | |
| 2 | 5.6 | 8.7 | 10.9 | 12 | 12 | 12 |
| 2.25 | 5 | 8.7 | 10.9 | 12 | 12 | 12 |
| 2.5 | 4.2 | 8 | 9.6 | 12 | 12 | 12 |
| 2.75 | 3.8 | 7.3 | 9.2 | 11.8 | 12 | 12 |
| 3 | 3.4 | 6.7 | 8.9 | 11.5 | 12 | 12 |
| 3.25 | 3.1 | 6.2 | 8.6 | 11.2 | 12 | 12 |
| 3.5 | 3 | 5.4 | 8.3 | 10.8 | 12 | 12 |
| 3.75 | 2.9 | 4.8 | 8 | 10.5 | 12 | 12 |
| 4 | 2.8 | 4.6 | 7.7 | 10.2 | 12 | 12 |
| 4.25 | 2.6 | 4.3 | 7.4 | 9.9 | 12 | 12 |
| 4.5 | 2.5 | 4.1 | 7 | 9.6 | 12 | 12 |
| 5 | 2.2 | 3.9 | 6.4 | 9 | 11.5 | 12 |
| 5.5 | 2 | 3.6 | 5.8 | 8.3 | 10.9 | 12 |
| 6 | 1.8 | 3.3 | 5.1 | 7 | 10.2 | 12 |
หมายเหตุ :
1. สำหรับผนังภายใน
2. ผนังไม่ได้รับน้ำหนัก (Non-Loadbearing wall)
3. ผนังไม่มีช่องเปิด
4. ริมผนังทั้งสี่ด้านยึดติดกับเสา หรือคานตลอดแนว
ลักษณะการติดตั้งเสาเอ็นและทับหลัง คสล.
การฉาบผนัง Air Block
ชนิดของปูนฉาบ
2. ปูนฉาบผสมมือ เช่น ตราเสือ, ตราทีพีไดเขียว หรืออื่น ๆ
การฉาบโดยปูนฉาบสำเร็จรูป

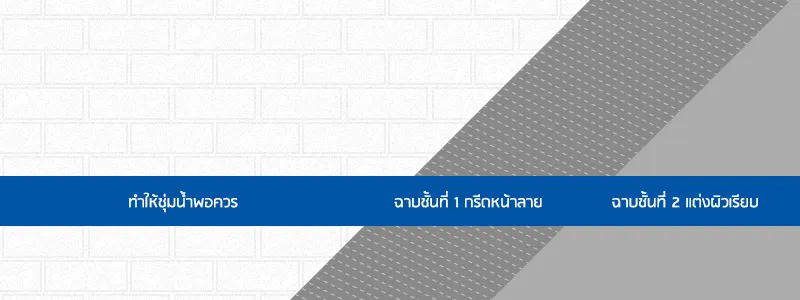

2. ผนังภายนอก ฉาบชั้นแรกทิ้งไว้ 3 วัน ฉาบชั้นที่ 2 ได้ โดยที่ก่อนการฉาบชั้นที่ 2 ต้องพรมน้ำลงบนผิวฉาบชั้นแรกชุ่มน้ำเสียก่อน เช่นเดียวกัน
การฉาบในจุดที่ง่ายต่อการแตกร้าว
2. รอยต่อระหว่างโครงสร้าง คสล. กับผนังบล็อก
3. แนวฝังท่อน้ำ และท่อร้อยสายไฟ
เพื่อป้องกันการแตกร้าวของปูนฉาบ จำเป็นต้องใช้ลวดตะแกรงกรงไก่ (Meter Mesh) ขึงให้ตึงบนผิวหน้าปูนฉาบชั้นแรก โดยให้ลวดตาข่ายเหล็กกว้างกว่าแนวที่ปิดทับ ด้านละไม่น้อยกว่า 10 ซม.
